가동 중인 공장 옆을 굴착할 때 기존 생산시설은 어떻게 보호할까?
2026-10-20
- ㆍ
국성
- 조회 15 회
본문
국성 부동산스터디
가동 중인 공장 옆을 굴착할 때 기존 생산시설은 어떻게 보호할까?
땅을 파는 구간과 함께,
계속 가동할 시설의 조건을 검토해야 합니다.
가동 중인 공장에서는 굴착 공사가 대지 경계 안에서 끝나더라도 영향은 생산라인까지 이어질 수 있습니다.
땅의 움직임으로 설비 바닥의 수평이 달라지고, 배관이 끊기면 공정이 멈추며,
외부의 먼지가 제품 검사에 영향을 줄 수도 있습니다.
공사 구역을 펜스로 나누는 것만으로 생산시설 보호가 끝나지 않는 이유입니다.
계획의 출발점은 “어디를 팔 것인가”와 함께 “무엇을 계속 사용할 것인가”를 정하는 일입니다.
기존 건물과 기계기초, 매설관로, 집진·환기설비, 물류 통로를 굴착계획에 겹쳐 봐야 합니다.
그 결과를 토대로 지반 보호와 작업 방법, 생산 일정, 이상 발생 시 대응을 하나의 계획으로 맞춥니다.

이번 글의 확인 순서
기존 상태 조사 → 지반·기초 보호 → 관로와 공급 유지 → 진동·분진 관리 → 생산 동선과 이상 대응
01 / 굴착 전 상태 조사
공장 외벽뿐 아니라 설비와 바닥의 기준 상태를 남깁니다

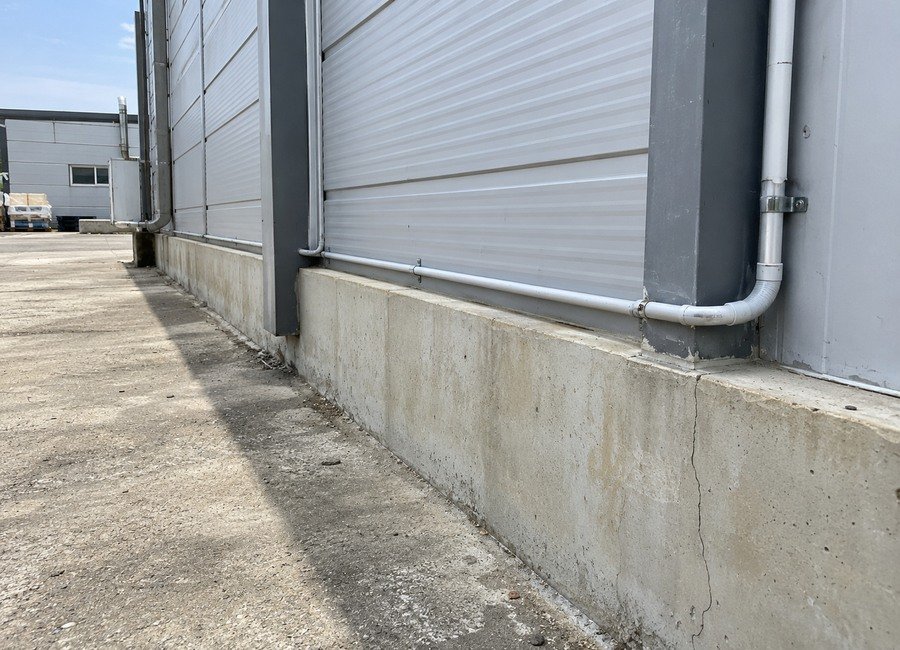

공사 전 조사는 건물 외벽의 금을 찍어두는 작업보다 범위가 넓습니다.
기존 도면을 확인하고 기둥과 기초, 바닥, 옹벽과 지중 구조물의 위치를 정리합니다.
증축이나 설비 교체를 여러 차례 진행한 공장은 오래된 도면이 현재 상태와 다를 수 있으므로
시설 담당자의 설명과 현장 확인을 함께 반영해야 합니다.
특히 생산설비가 일반 바닥 슬래브 위에 놓였는지, 별도의 기계기초에 설치됐는지를 구분합니다.
무거운 프레스, 정밀가공기, 장거리 이송설비는 기초와 바닥의 변형에 대한 반응이 서로 다릅니다.
건물이 멀쩡해 보여도 장비 정렬이나 이송부 연결에 문제가 생길 수 있어 설비별 취약점을 따로 살펴야 합니다.
균열과 단차, 누수 흔적은 위치를 알아볼 수 있는 전체 사진과 가까이 찍은 사진을 함께 남깁니다.
촬영 날짜와 위치, 확인자를 기록하고 필요한 곳은 치수와 높이를 측정합니다.
공사 중 같은 지점을 같은 방식으로 비교할 수 있어야 기존 흔적인지 새롭게 생긴 변화인지 판단하는 데 도움이 됩니다.
생산 쪽의 기준 상태도 필요합니다.
설비 유지관리 기록을 확인하고 장비 담당자와 협의해 수평·정렬 상태, 기존 진동, 반복되는 품질 이상 등을 정리합니다.
측정 방법과 허용 조건은 설비 특성과 제조사 자료를 바탕으로 정해야 하며,
공사용 진동 기준 하나로 모든 생산장비의 정상 작동을 보장할 수는 없습니다.
조사 결과는 보호 대상 목록으로 묶습니다.
위치, 시설명, 가동 여부, 공사가 미칠 수 있는 영향, 담당자를 함께 적으면 협의가 구체적입니다.
예를 들어 같은 구역 안에서도
기초 침하를 우선 관리할 설비와 먼지 유입을 먼저 막아야 할 설비는 보호 방법이 달라집니다.
도면에 없는 기초나 배관이 의심되면 확인 없이 굴착을 시작하지 않습니다.
필요한 조사나 탐사를 검토하고, 확인을 위한 시험굴착도 안전한 방법과 관리 조건을 정한 뒤 진행합니다.
조사 단계의 빈칸을 현장에서 굴착기 기사 판단으로 메우는 방식은 피해야 합니다.
02 / 지반과 기초 보호
흙막이와 배수계획은 공장 기초 조건에 맞춰 정합니다

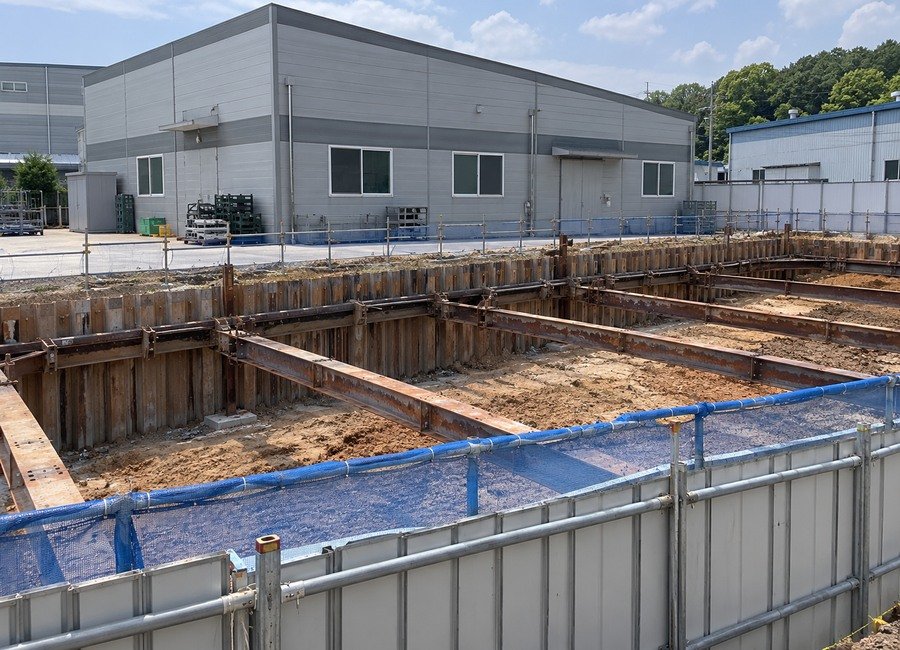

기존 공장 옆을 파면 굴착면 쪽으로 흙이 움직이거나 주변 지반이 가라앉을 가능성을 검토해야 합니다.
영향을 판단할 때는 벽과 굴착선 사이의 거리만 보지 않습니다.
굴착 깊이와 순서, 토질, 지하수, 공장 기초 형식과 깊이, 주변 하중을 함께 확인해야 합니다.
“몇 미터 떨어지면 괜찮다”는 식으로 현장 조건을 생략해 안전거리를 정하지 않습니다.
기존 기초를 받치는 흙을 건드리는지, 설비기초나 지중 보가 예상보다 밖으로 나와 있는지 등을 검토하고
필요한 흙막이와 지지 방식, 보강 여부를 설계에 반영합니다.
구체적인 공법은 지반·구조 검토를 거쳐 정해야 합니다.
흙막이 부재를 세웠다고 바로 바닥까지 파내릴 수 있는 것도 아닙니다.
굴착 단계에 맞춰 지지시설을 설치하는 순서와 각 단계에서 확인할 사항을 정합니다.
설계된 버팀 부재가 장비 이동에 걸린다고 임의로 제거하거나,
다음 지지 작업을 미룬 채 굴착부터 깊게 진행해서는 안 됩니다.
굴착 가장자리 주변에는 흙과 자재를 쌓거나 무거운 차량을 세우는 위치도 관리해야 합니다.
공장 안의 지게차 통로, 원자재 적치장, 탱크와 중량설비가 굴착 배면에 있으면 그 하중을 검토 조건에 포함합니다.
작업 중 사용 방식이 바뀌면 처음 설계에서 가정한 조건도 다시 확인해야 합니다.
물 관리도 같은 수준으로 중요합니다. 굴착부에 들어오는 빗물과 지하수를 어떻게 처리할지 계획하고,
기존 공장 쪽으로 물이 돌아들거나 토사가 유실되지 않도록 검토합니다.
굴착부 물을 무조건 강하게 퍼내는 방식은 주변 지하수위와 지반에 영향을 줄 수 있으므로
배수·차수 방법을 현장에 맞춰 정합니다.
흙막이 시공이나 보강 작업 자체가 기존 시설에 미치는 영향도 살펴야 합니다.
공법에 따라 진동과 소음, 천공 위치, 지중 배관 간섭이 달라질 수 있습니다.
공법 명칭만 비교하기보다 설치부터 해체까지의 작업이 기존 공장에 어떤 영향을 줄지 확인하는 것이 필요합니다.
03 / 생산을 유지하는 관로 보호
끊기면 공정이 멈추는 전력·용수·배관부터 확인합니다

건물에 손상이 없어도 전력이나 공업용수, 압축공기 공급이 끊기면 생산은 멈출 수 있습니다.

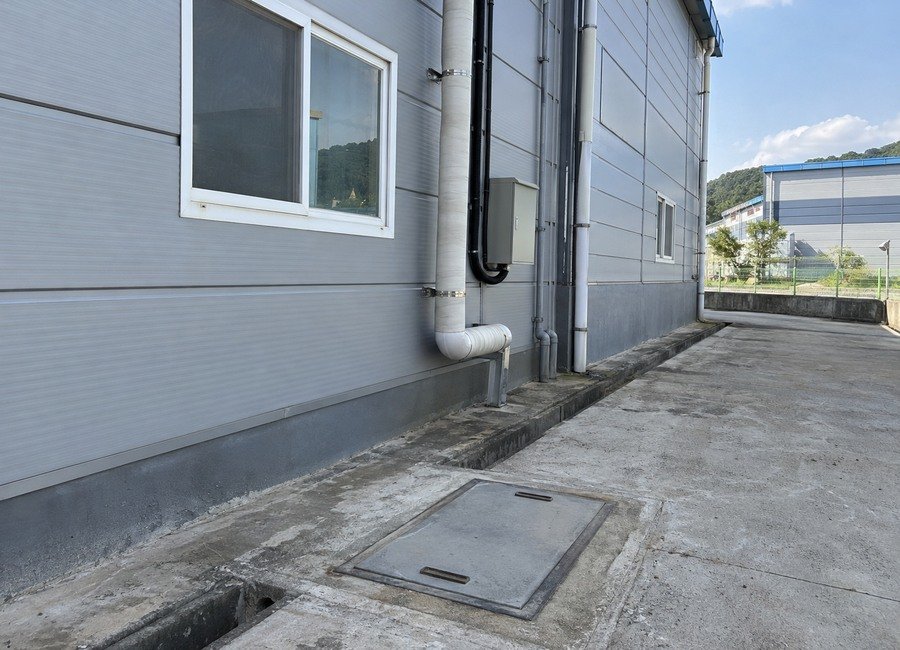

굴착 구간을 지나는 전기·통신 관로, 급배수관, 가스관과 공정 배관을 확인하고 어느 시설로 이어지는지 정리합니다.
공장에서 자체 시공한 관로는 외부 공급기관 도면만으로 파악하기 어려울 수 있습니다.
도면은 출발 자료이며 실제 위치와 깊이를 보장하는 것은 아닙니다.
시설관리자 확인과 필요한 탐사를 거쳐 불확실한 구간을 좁히고,
실제 확인 작업은 관종과 위험에 맞는 방법으로 진행합니다.
도면에 표시가 없다는 이유로 빈 땅이라고 판단하거나 굴착기로 먼저 파서 확인하지 않습니다.
확인할 내용에는 관로 위치뿐 아니라 사용 중인지,
어떤 생산라인과 연결되는지, 밸브나 차단장치가 어디 있는지도 포함됩니다.
같은 배관이라도 잠시 멈춰도 되는 청소용수와 연속 운전에 필요한 냉각수는 대응 계획이 다릅니다.
공급 중단이 설비 손상이나 위험한 상태로 이어지는지도 공장 측과 확인해야 합니다.
굴착으로 관로가 드러나면 받치던 흙이 없어지면서 처지거나 연결부에 힘이 걸릴 수 있습니다.
노출되는 길이와 하중을 고려해 필요한 지지·보호 방법을 검토하고, 다른 공사 장비가 접촉하지 않도록 관리합니다.
임의의 끈이나 주변 가설물에 매달아 두는 방식으로 처리해서는 안 됩니다.
이설이나 임시 공급이 필요한 경우에는 전환 시점과 시험 방법을 먼저 맞춥니다.
임시 배관도 용량과 압력, 재질, 고정 및 보호 조건을 충족해야 하고 통로와 피난을 방해하지 않아야 합니다.
전기·가스 등은 해당 자격과 권한을 갖춘 관계자가 절차에 따라 작업하도록 계획합니다.
누출이나 손상이 발생했을 때는 공사팀만의 연락망으로 부족합니다.
공장 시설 담당자와 공급·관리 주체, 생산 담당자를 연결하고 누가 어떤 설비를 안전하게 정지할지 정해둡니다.
손상된 케이블이나 배관을 현장에서 임의로 만지거나,
원인 확인 없이 차단된 전원을 다시 투입하지 않도록 대응 범위를 구분합니다.
04 / 진동·분진과 품질 관리
가림막 설치와 생산설비 보호는 별도로 검토합니다

굴착 전에 필요한 포장 철거, 흙막이 설치, 암반 작업과 다짐은 진동과 소음의 원인이 될 수 있습니다.
설비가 민감한 공장이라면 작업 위치뿐 아니라 장비와 공법, 작업 시간까지 비교해야 합니다.
소음이 작아졌다고 지반 진동이나 설비 영향까지 줄었다고 단정하지 않습니다.
관리 기준은 건물과 설비를 나눠 검토합니다.
인접 구조물의 안전과 관계 법령상 기준을 확인하는 한편, 생산장비는 제조사 조건과 품질 관리 요구를 별도로 반영합니다.
정밀장비의 허용 조건은 현장과 장비마다 달라지므로 출처 없는 공통 진동 수치를 적용하지 않습니다.
필요한 경우 영향이 작은 조건에서 시험 작업을 실시하고 진동과 설비 상태를 함께 확인해 작업 방식을 조정합니다.
측정 위치와 시간, 장비 작동 상태를 기록해야 공사 진동과 공장 자체 진동을 구분하는 데 도움이 됩니다.
장비 바로 옆 수치와 공장 바깥 측정값은 같은 의미로 해석하기 어렵습니다.
분진은 출입문뿐 아니라 급기구와 환기설비를 통해 들어올 수 있습니다.
바람 방향과 흙·폐기물 반출 경로를 살펴 차단시설 위치와 청소, 적정한 살수 방법을 계획합니다.
제품 노출 구간이나 흡입 공정이 있다면 공장 환경관리 담당자와 추가 보호가 필요한 범위를 확인합니다.
먼지를 막으려고 환기구를 무조건 막거나 가동 중인 설비를 덮는 방식은 피해야 합니다.
냉각과 환기를 방해하면 과열이나 유해물질 축적 등 다른 위험이 생길 수 있습니다.
차단과 필터 보강, 임시 급기 등의 필요 여부는 해당 설비와 공정 조건에 맞춰 검토합니다.
살수한 물이 전기설비나 원자재 보관 구역으로 흐르지 않는지도 확인합니다.
젖으면 안 되는 제품과 미끄럼 위험, 오염수 처리까지 고려해야 분진 대책이 다른 피해로 이어지지 않습니다.
진동이 큰 작업과 제품을 외부에 노출하는 작업의 시간대를 조정하는 방안도 생산팀과 협의할 수 있습니다.
05 / 생산 동선과 이상 대응
계측값을 확인한 뒤 누가 멈출지까지 정해야 합니다

공사 차량과 지게차, 출퇴근 보행자가 같은 길을 쓰는 구간부터 확인합니다.
공사 경계와 출입구를 정하고 납품·출하 차량의 대기 및 회전 공간을 확보합니다.
기존 비상구와 소방 접근, 설비 점검 통로를 자재 적치장이나 장비 대기 장소로 바꾸지 않도록 계획해야 합니다.
굴착 가장자리 근처의 통행은 펜스만 세워두고 결정하지 않습니다.
차량 하중과 노면 상태가 굴착부에 영향을 주는지 검토하고 통행 가능 구간과 제한 조건을 정합니다.
임시로 굴착부를 건너는 통로가 필요하다면 사용하는 차량과 하중에 맞춘 별도 설계·검토가 필요합니다.
계측은 문제를 발견하는 수단이며 흙막이와 보강을 대신하지 않습니다.
필요한 관측 항목과 위치, 굴착 전 초기값, 측정 주기와 보고 방법을 정합니다.
침하·기울기·균열·흙막이 변위 등은
현장 위험에 맞춰 선정하고 굴착 단계나 강우 등 조건 변화에 따른 추가 확인도 계획합니다.
관리 기준은 수치 하나만 적어두는 방식으로 끝내지 않습니다.
주의 단계에서 재측정과 현장 점검을 누가 하고, 작업 중지 단계에서 어느 구역을 통제하며,
생산설비의 가동 조정은 누가 결정하는지 정해야 합니다.
수치가 기준 이내여도 변화가 빠르거나 여러 이상 징후가 함께 나타나면 원인을 확인해야 합니다.
새 균열이 생기거나 바닥 단차가 커지고,
흙막이 변형·예상치 못한 누수·관로 손상·설비 이상이 발견되면
관련 작업을 중지하고 위험 구역의 사람을 우선 보호해야 합니다.
생산시설의 안전한 정지나 대피가 필요한지도 즉시 판단합니다.
수리부터 서두르거나 이상 흔적을 덮기보다 관계 전문가와 원인을 확인한 후 재개 조건을 정해야 합니다.
공사를 마무리할 때도 되메우기와 다짐, 지지시설 해체 순서가 기존 시설에 미치는 영향을 확인합니다.
필요한 관측을 이어가고 관로 복구, 포장·배수, 설비 수평과 정상 운전 상태를 점검합니다.
공사 전 기록과 완료 상태를 비교해 공장 측에 전달해야 다음 유지관리와 이상 확인에도 활용할 수 있습니다.
생산시설 보호는
굴착 전에 정하고, 공사 중 확인해야 합니다.
기존 공장을 계속 가동할 수 있는지는 굴착 거리 하나로 판단하기 어렵습니다.
지반과 기초의 안전, 관로의 연속성, 설비의 허용 조건과 이동 동선이 함께 충족돼야 합니다.
검토 결과에 따라 일부 공정의 가동 조정이나 작업 시간 분리가 필요할 수도 있습니다.
조사 결과를 토목설계와 작업계획에 반영하고,
시공팀·공장 시설팀·생산팀이 같은 조건으로 움직이도록 정리하는 것이 중요합니다.
이상을 발견했을 때 중지와 확인, 재개를 결정할 체계까지 갖춰야 보호계획이 현장에서 작동합니다.
참고 /
산업안전보건기준에 관한 규칙
/
HSE 지중설비 굴착 안전자료
공법과 관리 기준은 지반·구조·설비 조건 및 국내 관계 법령에 따라 현장별로 정해야 합니다.
해외 자료는 기술적 참고자료입니다.
국성부동산매니지먼트
가동 중인 공장 옆 굴착,
기존 시설부터 함께 검토하세요.
국성부동산매니지먼트는 토목설계를 주업무로 건축설계 / 인허가 / 시공 / 준공 / 건물종합관리까지 직접 진행합니다.
기존 공장의 기초와 외부 시설, 굴착 범위와 생산 동선을 확인해 현장에 맞는 계획을 검토합니다.
상담 시 부지 위치 / 기존·계획 배치도 / 굴착 위치와 예상 깊이 / 공장 외부 및 인접 설비 사진 / 기존 기초·관로 자료 /
가동을 유지해야 하는 시설을 보내주세요.
설비별로 중단할 수 없는 시간과 민감한 조건을 알려주시면 검토 범위를 정리하는 데 도움이 됩니다.
| 오픈채팅으로 현장 상담하기 → |
| 홈페이지에 도면·사진 남기기 → |
| 전화상담 · 1599-3579 |
궁금하신 사항 있으시면, 편하게 연락 주세요. 감사합니다.
